Aalo Atomics - что показала компания

AtomInfo.Ru, ОПУБЛИКОВАНО 01.04.2026

Компания Aalo Atomics (США) организовала 19 марта 2026 года торжественную церемонию, посвящённую представлению в нацлаборатории Айдахо установки под названием Critical Test Reactor (CTR).

В ходе церемонии было заявлено, что компания как участник министерской программы поддержки пилотных реакторов выполнит её требование и уложится в заданный крайний срок - вывести реактор на критику до 4 июля 2026 года (день национального праздника США).

При освещении данного события в СМИ, включая некоторые профильные, возникла путаница.

Ранее считалось, что компания сооружает на площадке нацлаборатории экспериментальный реактор Aalo-X. Это побудило ряд обозревателей поставить знак равенства между CTR и Aalo-X.

Ясир Арафат, сооснователь Aalo Atomics, в февральской заметке на сайте компании назвал Aalo-X "полномасштабным" реактором тепловой мощностью 30 МВт(т), способным обеспечивать генерацию 10 МВт(э).

Показанная на церемонии установка, конечно же, мало похожа на описание Aalo-X.

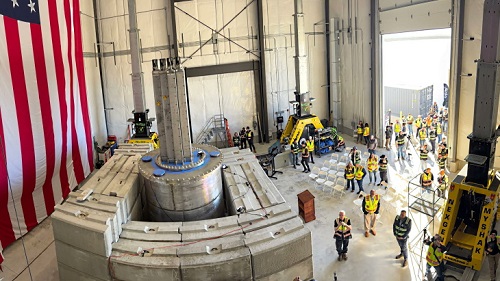

Фотография с церемонии 19 марта 2026 года

Aalo-X действительно строится в нацлаборатории Айдахо. Но на странице сайта компании, посвящённой ходу его сооружения, указано, что в настоящее время ведутся бетонные работы на фундаментах основных зданий.

Кроме того, о достигнутом соглашении с компанией Baker Hughes на поставку турбины на 10 МВт(э) для данного реактора было объявлено только в начале марта 2026 года. Сама поставка турбины и сопутствующего оборудования произойдёт не ранее конца 2026 года.

Наконец, в заметке Ясира Арафата прямо сказано, что строительство Aalo-X планируется завершить к концу 2026 года.

Что же тогда было показано гостям мартовской церемонии? Ответ на этот вопрос приводится в публикации Nuclear Engineering International.

"Critical Test Reactor - это функциональное название, используемое компанией и министерством энергетики США для обозначения всей экспериментальной установки и её основной задачи: достижения первой самоподдерживающейся цепной ядерной реакции (критичности)", - говорится в публикации.

Остаётся вопрос: на чём компания Aalo Atomics собирается выходить на критику в срок до 4 июля 2026 года, если реактор Aalo-X к тому времени не будет готов?

В заметке Ясира Арафата говорится, что компания параллельно строит критсборку нулевой мощности Critical Assembly Facility (CAF).

Её схематичное изображение приводится ниже. Читатели могут самостоятельно решить для себя, насколько оно соотносится с фотографией установки, показанной 19 марта.

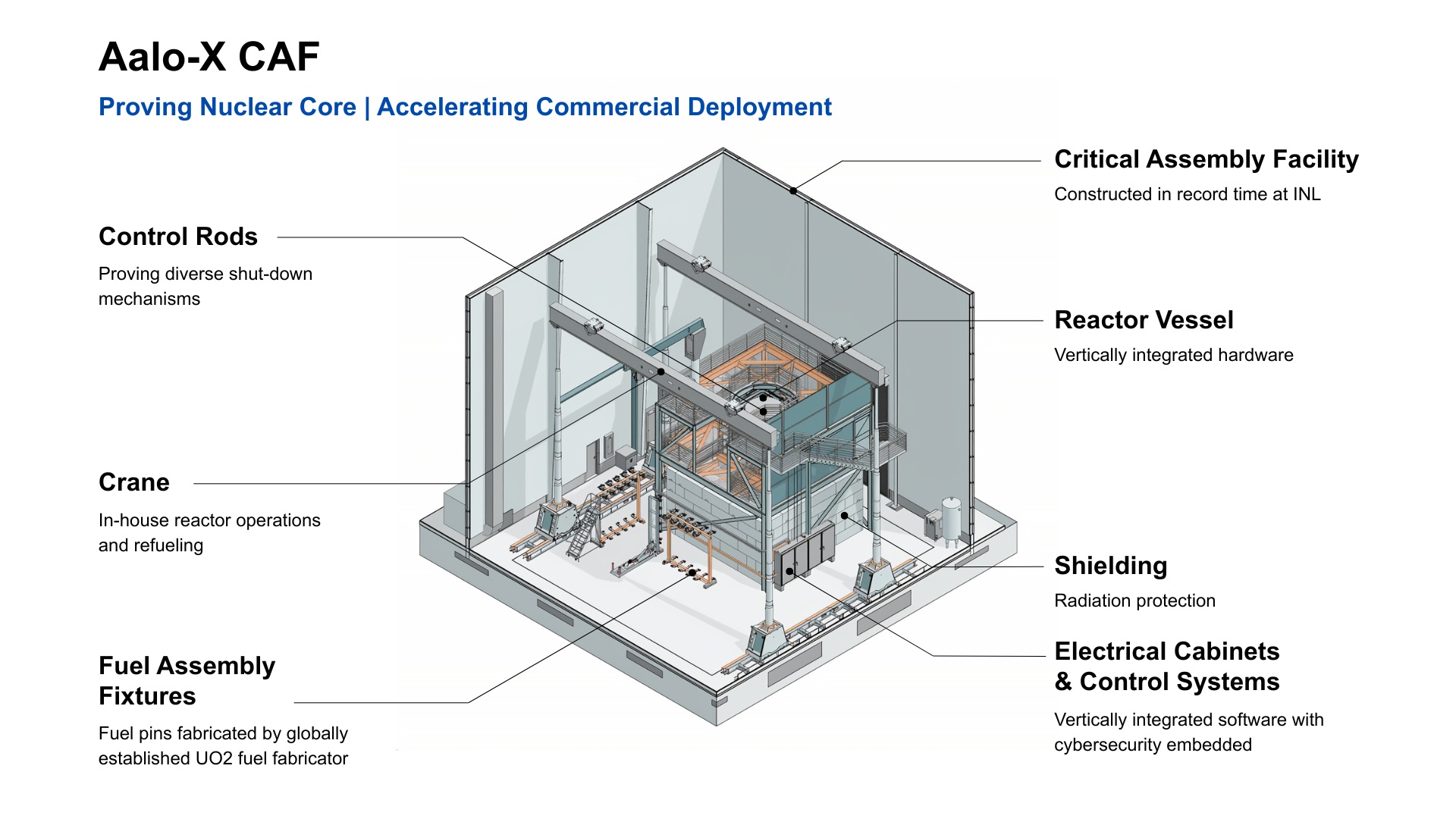

Критсборка CAF.
Щёлкните левой клавишей мыши для просмотра.

Таким образом, можно предположить, что выход на критику в срок до 4 июля 2026 года (как требует министерство энергетики США) состоится на критсборке нулевой мощности CAF.

Нужно отметить, что на критсборке по очевидным причинам не будет жидкого натрия. Поэтому до пуска Aalo-X компании предстоит ещё завершить строительство натриевого стенда Aalo-0.

По текущему графику стенд должен быть готов летом 2026 года, а заливка натрия и проведение экспериментов начнутся осенью 2026 года.

Ключевые слова: Перспективные реакторы, Малая энергетика, США, Статьи, Мнения


Другие новости:

В мире статус действующего имеют 415 блоков, статус строящегося 72 блока - PRIS

Учтён пуск Taipingling-1 в Китае.

Курск-2-1 на номинале

Первый энергоблок второй очереди Курской АЭС выведен на 100% мощности.

ОПЭ трёх ТВС с толерантными твэлами завершилась на Ростове-2

Сборки отработали три полных кампании.

Герой дня

Денис Куликов: тенденции подтвердились

Денис Куликов: тенденции подтвердились

Дело в том, что для обычного разговора или для доклада с трибуны слова атомная станция малой мощности подходят прекрасно, а вот для общения в надзорном органе они непригодны.



ИНТЕРВЬЮ

Вадим Лемехов

Вадим Лемехов
Второй пласт - само строительство. Мы фактически приступили к монтажу. Сейчас идёт обвязка трубопроводами полостей, и в ближайшее время будет замкнут контур теплоносителя, аналог ГЦТ у реакторных установок ВВЭР.


МНЕНИЕ

AtomInfo.Ru

AtomInfo.Ru
Правило вступит в силу 29 апреля 2026 года. Фактически с этого момента в США будет введена альтернативная система лицензирования коммерческих ядерных установок.


Поиск по сайту:
