Проект i-SMR - некоторые данные

AtomInfo.Ru, ОПУБЛИКОВАНО 13.07.2025

В Стамбуле (Турция) 1-2 июля 2025 года прошёл традиционный атомный форум NPPES (Nuclear Power Plants VII Expo & XI. Summit).

Активными участниками мероприятия стали компании из Южной Кореи. На одном из заседаний конференции выступил Ким Хан Кон (Han Gon KIM), возглавляющий созданное в этой стране агентство по разработке проекта малого модульного реактора i-SMR.

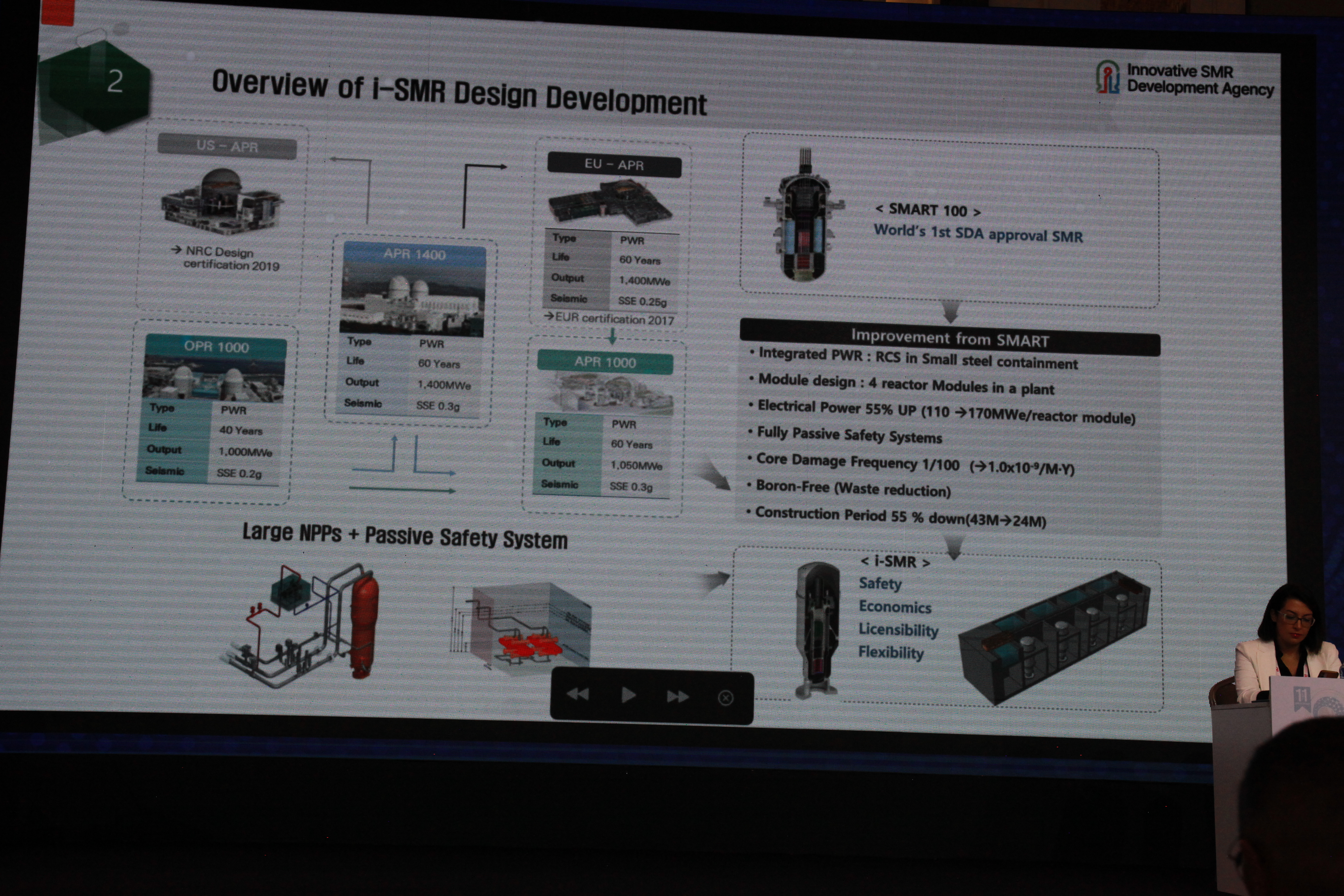

Докладчик продемонстрировал цепочку развития реакторных проектов в Южной Корее, как большой, так и малой мощности. Он пояснил основные отличия проекта i-SMR от проекта малого модульного реактора SMART, также разрабатываемого в этой стране:

• интегральная компоновка, при которой корпус реактора помещён в "небольшой" стальной контейнмент (имеется в виду, что размеры контейнмента не слишком сильно отличаются от размеров корпуса);

• модульный принцип; станция может включать до четырёх модулей i-SMR;

• электрическая мощность модуля i-SMR равна 170 МВт(э), в то время как у SMART она равна 110 МВт(э);

• системы безопасности полностью пассивные;

• вероятность повреждения активной зоны (CDF) уменьшена по сравнению с проектом SMART в 100 раз, до 1,0×10-9;

• в проекте i-SMR отказались от борного регулирования;

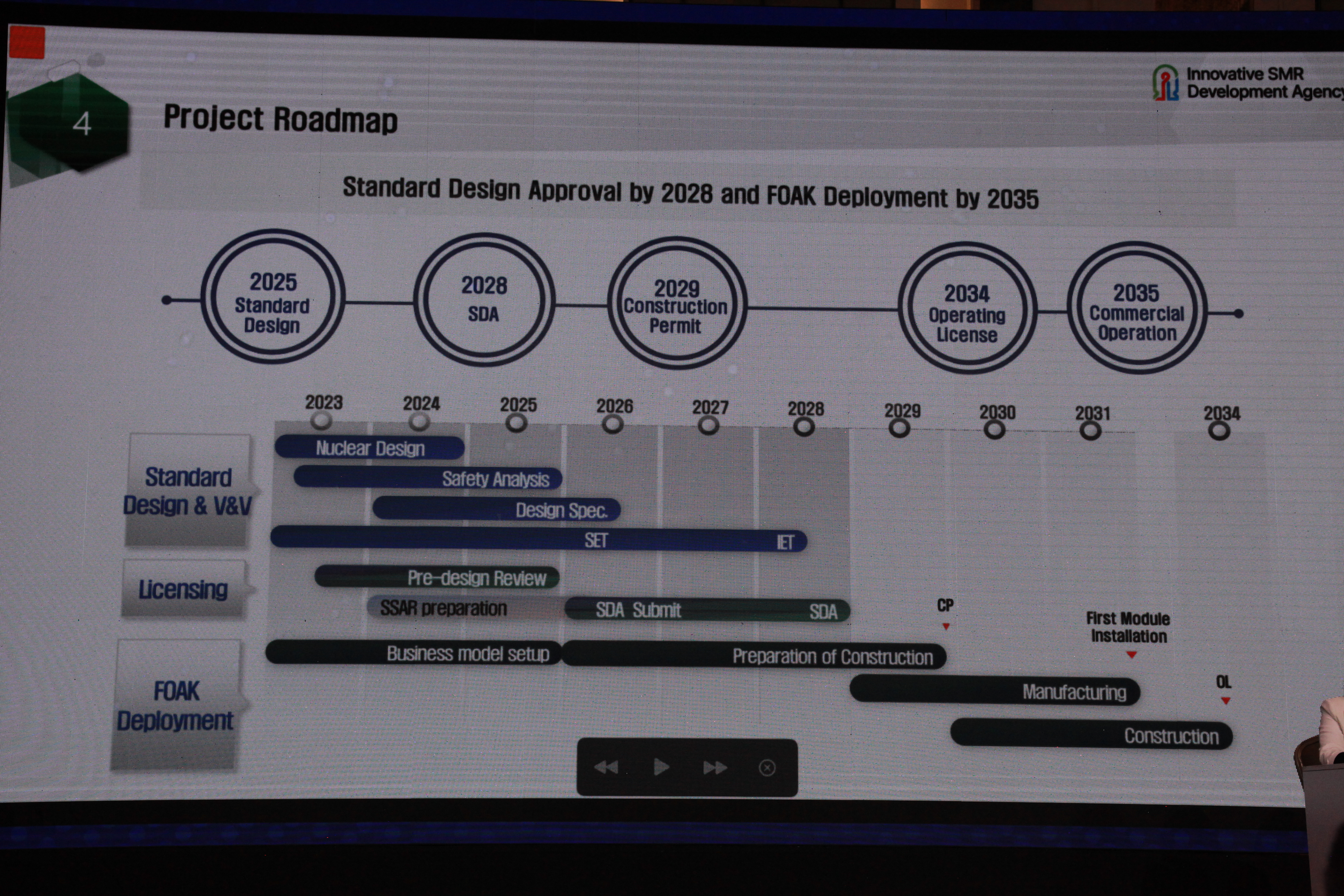

• сроки строительства одного модуля составляют 24 месяца, в то время как в проекте SMART сооружение модуля длится 43 месяца; сооружение станции из четырёх модулей i-SMR занимает 42 месяца.

Щёлкните левой клавишей мыши для просмотра

Докладчик сообщил, что по сейсмостойкости модуль i-SMR рассчитан на ускорения до 0,5 g. Он отметил, что проект не предполагает необходимости в эвакуации населения при тяжёлых авариях.

Удельная стоимость сооружения одного модуля составляет 3500 долларов за 1 киловатт-электрический (overnight, то есть условная стоимость для случая мгновенного строительства). Средняя расчётная себестоимость электроэнергии (LCOE) - 65 долларов за МВт×ч.

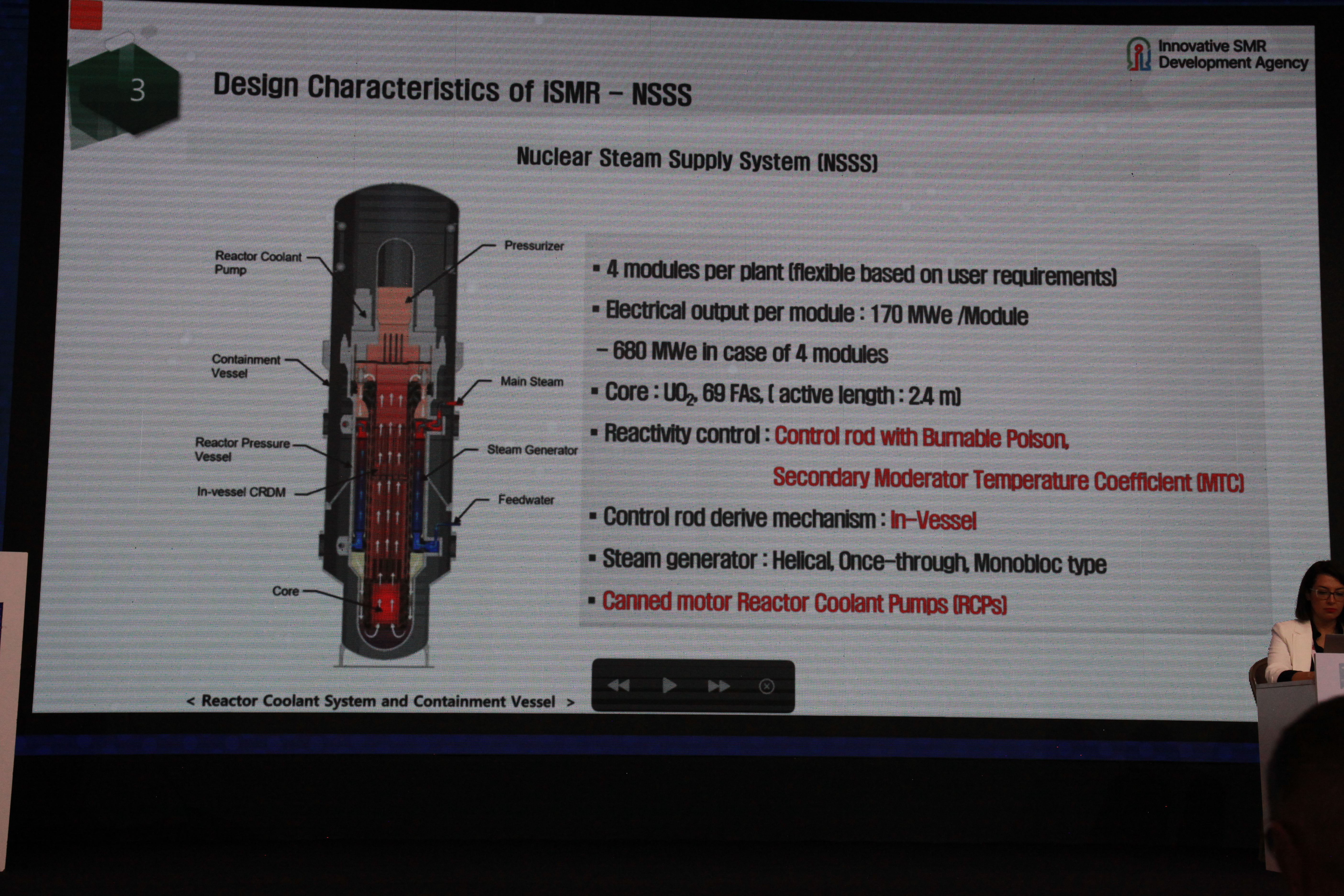

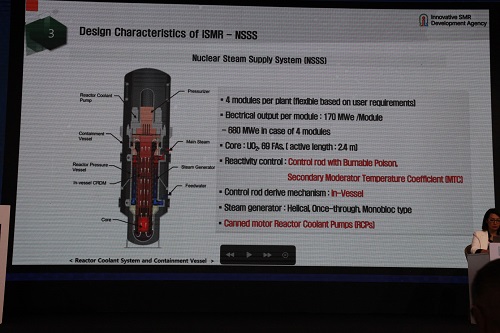

Проектный срок службы модуля - 80 лет. Кампания реактора (время между перегрузками) - не менее 24 месяцев. Активная зона состоит из 69 ТВС, топливо - UO2.

Пуск первого модуля i-SMR планируется на 2035 год.

Щёлкните левой клавишей мыши для просмотра

В разработке проекта i-SMR принимают участие государственные и частные компании из Южной Кореи.

Среди государственных компаний докладчик отметил KHNP (эксплуатация), KEPCO E&C (проектирование), KNF (проект активной зоны и топлива) и KAERI (необходимые НИОКР).

Докладчик не преминул сообщить, что KHNP - единственная в мире компания, строящаяся АЭС непрерывно на протяжении 52 лет. У каждой корпорации должен быть свой повод для гордости, у южнокорейцев он такой.

Среди частных компаний докладчик отметил Doosan (поставка оборудования) и Constr. Co (строительные работы).

В заключение докладчик напомнил, что Южная Корея рассчитывает на экспортный потенциал проекта i-SMR, в том числе, могла бы поставлять его в Турцию,

Ключевые слова: Малая энергетика, Азия, Южная Корея, Статьи

Другие новости:

Фоторепортаж о форуме NPPES-2025

Форум прошёл в Стамбуле 1-2 июля.

СNNC станет лидером консорциума по строительству ещё одной АЭС в Казахстане

С китайской стороной будут проведены соответствующие переговоры.

Нововоронеж-6 - загружена первая партия ТВС-5

Партия простоит три 18-месячные кампании.

Герой дня

Форум NPPES-2025 в Стамбуле

Форум NPPES-2025 в Стамбуле

В комментариях для журналистов AtomInfo.Ru южнокорейские делегаты подтвердили, что проект i-SMR предназначается, в первую очередь, для экспорта, причём в четырёхмодульном варианте может выглядеть весьма привлекательно для заказчиков - мощность станции составит 680 МВт(э).

ИНТЕРВЬЮ

Александр Тузов

Александр Тузов
У каждой установки собственная история и своя судьба. Начнем с БОР-60. МБИР сможет в будущем принять облучательные устройства БОР-60, поэтому идущие сейчас исследовательские программы не прервутся.

МНЕНИЕ

Виктор Мурогов

Виктор Мурогов
Характерно, что иногда административные руководители смежных организаций с удивлением задавали вопрос: как можно строить рабочие отношения без получения указаний начальства и без подписания соответствующих организационных документов?

Поиск по сайту:
